产值过亿、进度过半——省公路建养集团县乡公路路面改善提升工程XXSS-3标段项目进度快报(第五期)
发布时间:2020-04-06 18:30
作者:王光伟
打印
关闭
【字体:小 中 大】
世上没有一件工作不辛苦,坚强是唯一的选择。内心强大,人生就会变得底气十足。县乡公路路面改善提升工程XXSS-3标段从末位能一口气冲在前面,全体施工建设人员的辛苦是有目共睹的。
白加黑、五加二、“战晴天、抢雨天、再向黑夜借时间”这些口号不光是喊着响亮,这都是靠五家子(分)公司倾力相助共同来完成这次脱贫任务。“陪伴是最长情的告白”,复工50天、有多少一线施工人员没有回家了、有多少父亲母亲没看见自己的孩子了、没有陪伴自己的父母了,全体施工建设人员都是为了一个共同的目标在奋斗着。“革命尚未成功、同志仍需努力”,为广大群众出行提供有力的交通安全保障,这就是贵州省公路建设养护集团有限公司作为国有企业的使命与担当。

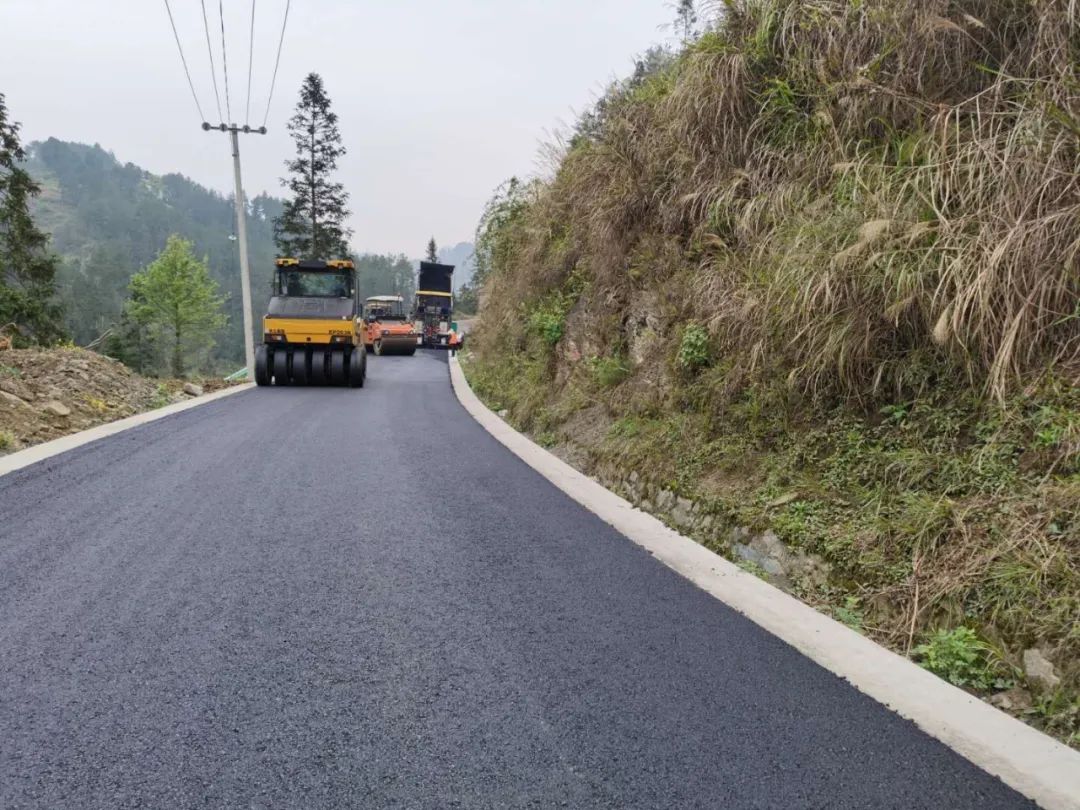

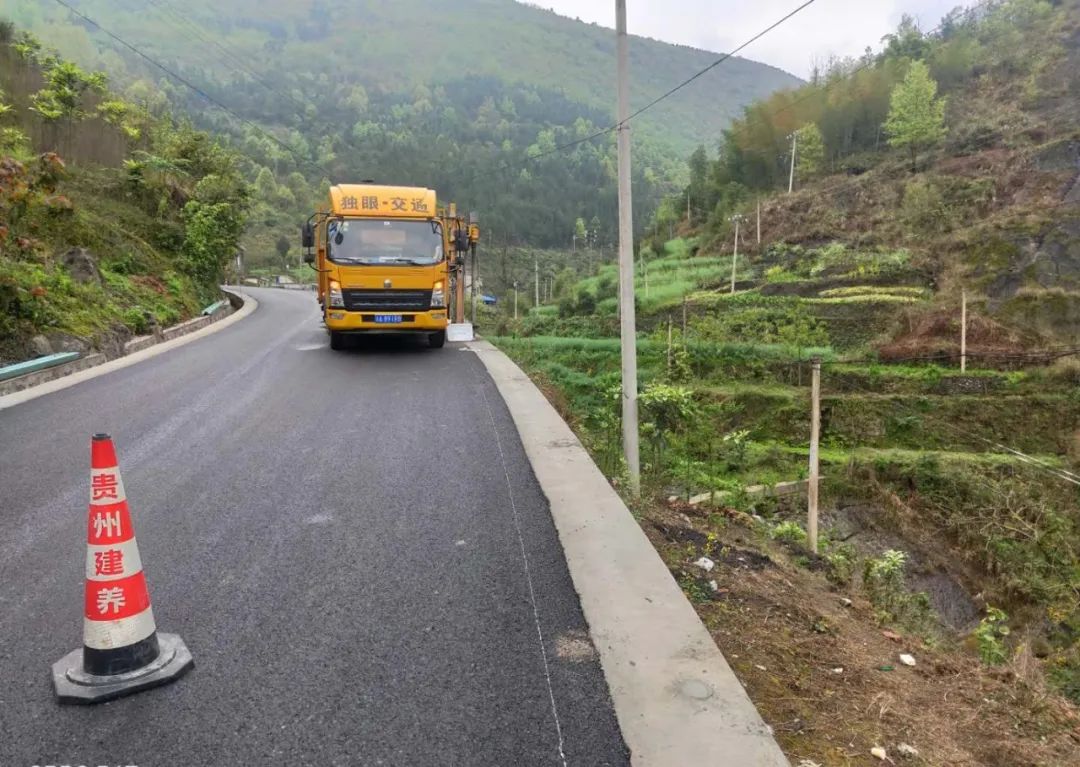

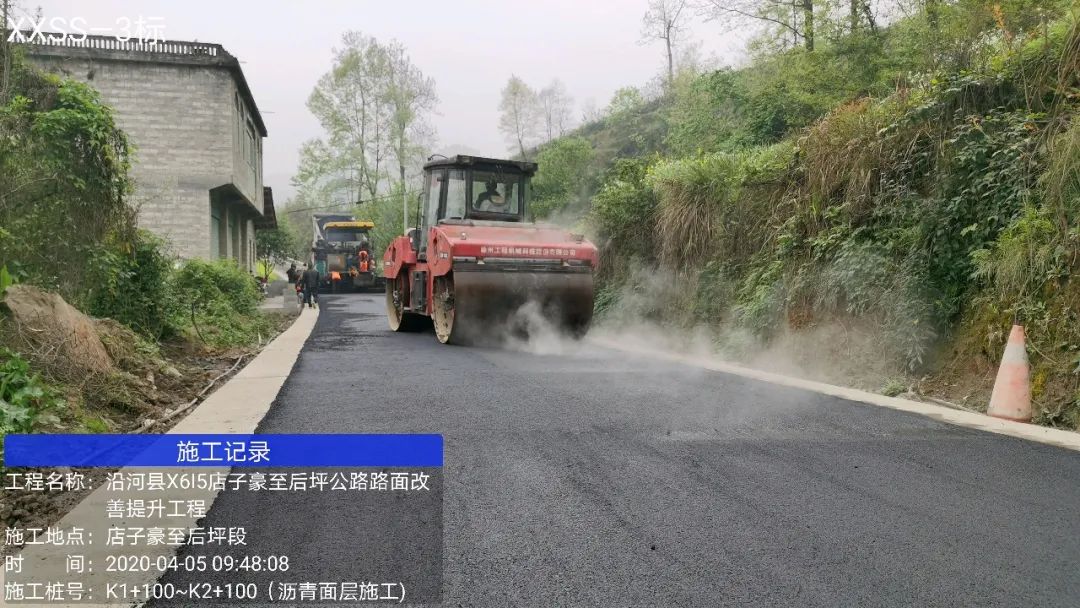

截至4月5日,总体形象进度:50.18%。其中路槽共计267.324公里,累计成型267.324公里;水稳层共计271.834公里,累计完成190.18公里;沥青面层共计353.55公里,累计完成82.72公里。
