7月22日遵义公路建设养护有限公司G352线K847+300至K875+100段灾害防治工程项目经理部完成K862至K862+200段3#抗滑桩水下混凝土灌注,标志着本项目进度取得了阶段性进展。

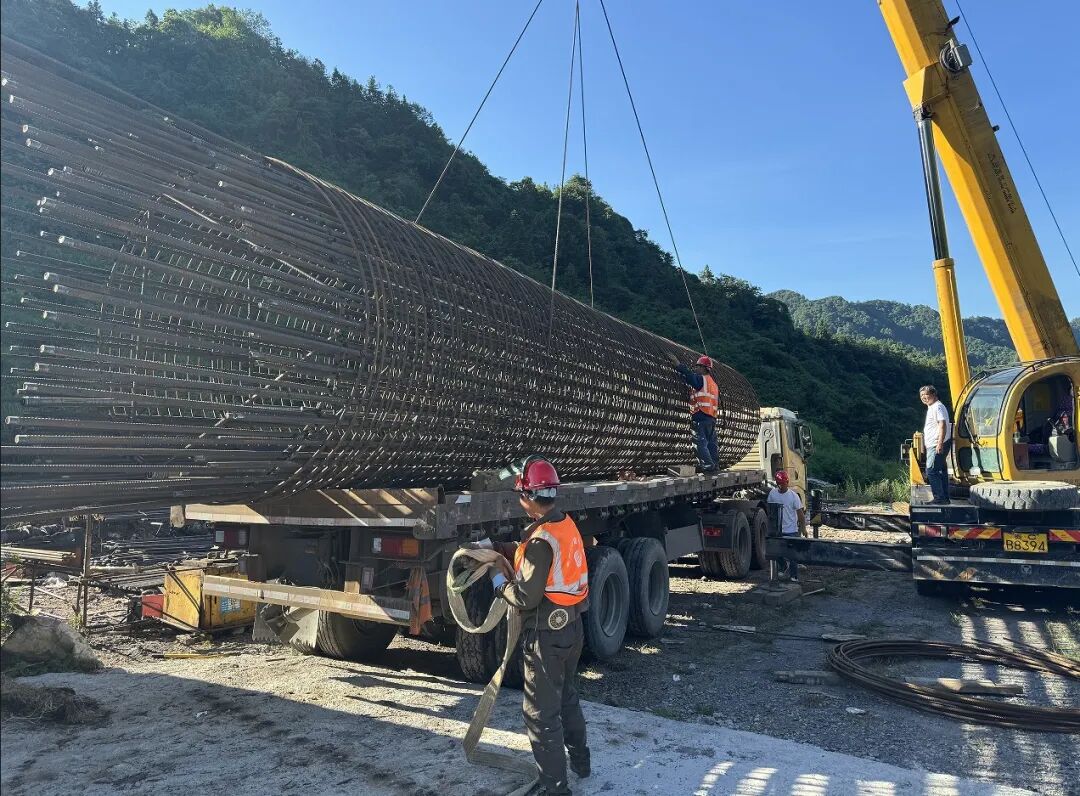

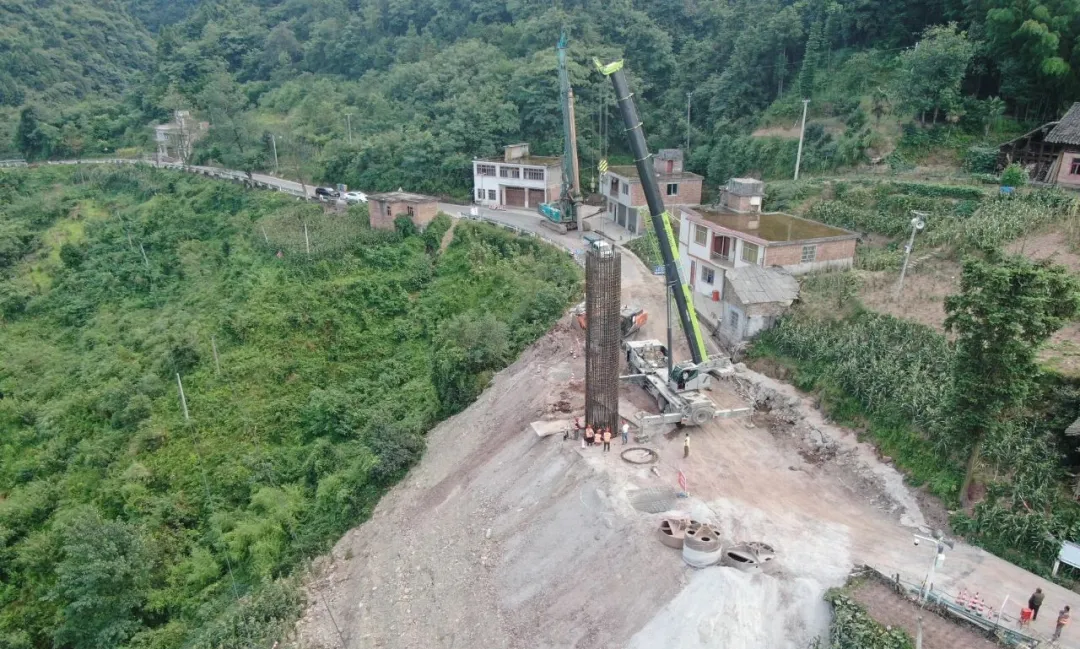

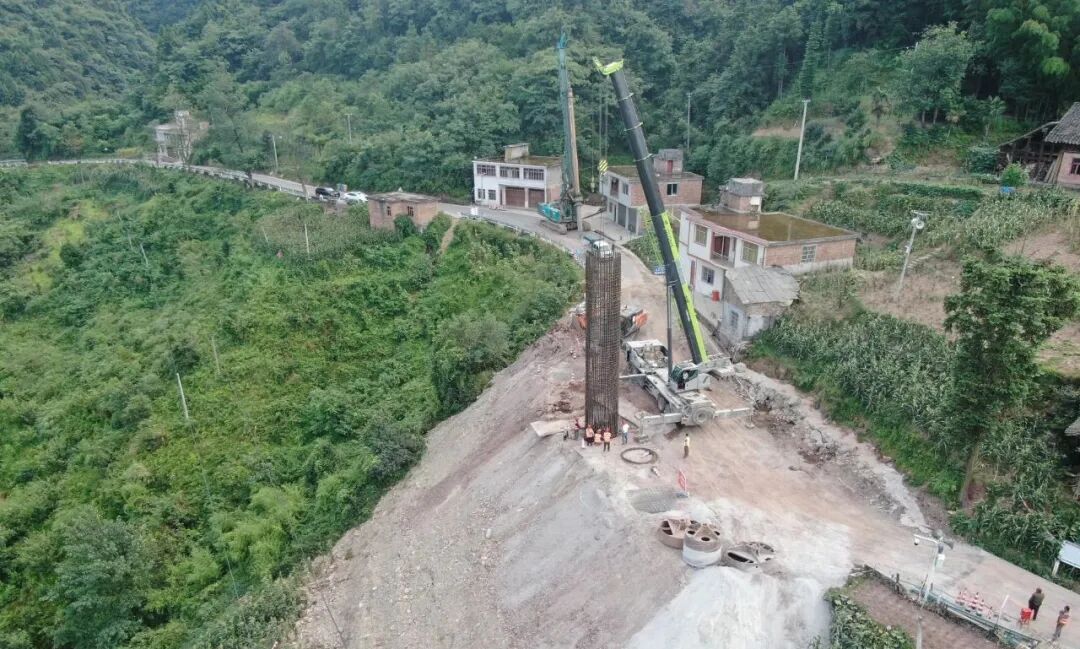

G352线K847+300至K875+100段灾害防治工程共8个灾毁点,K862至K862+200段为省级督办点,是本项目的控制性工程,其灾害程度最深、施工难度最大。该工点主要工程量为7根桩径2.5米、桩长24米的抗滑桩。项目经理部在前期积极完成征拆工作,完成钢管桩临时支护和施工平台搭建。

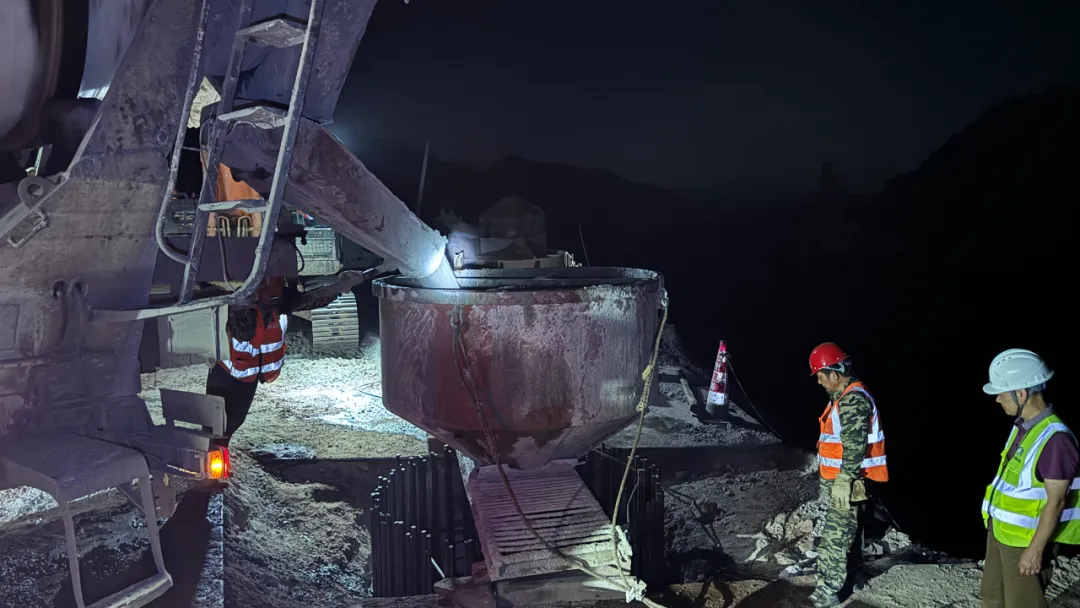

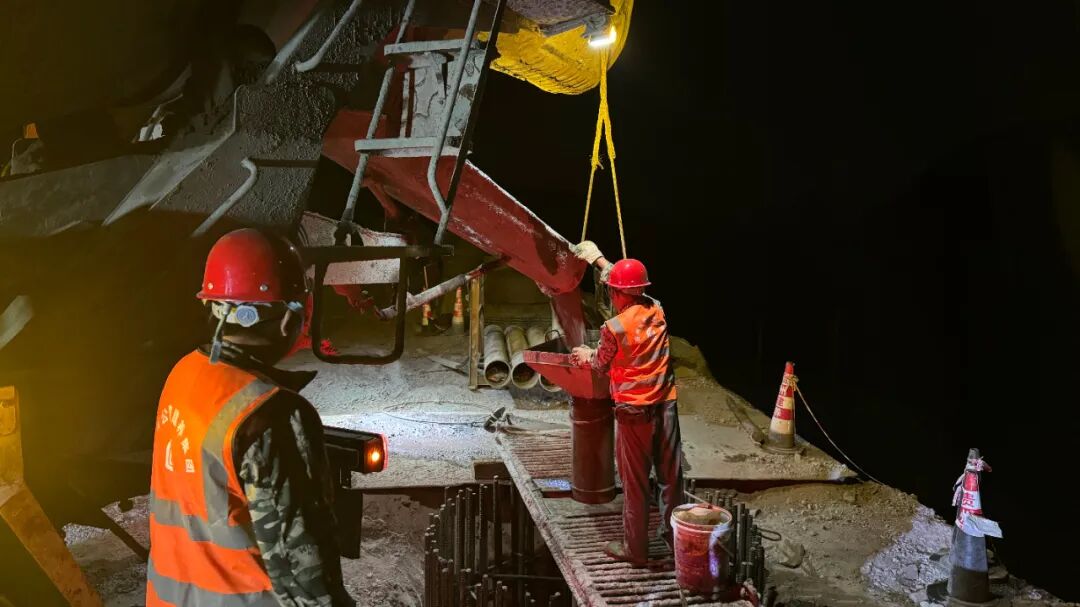

为避开6月汛期影响,7月10日正式开始抗滑桩钻孔施工,因地质条件较差于7月21日完成3#抗滑桩钻孔工作,在7月22日完成了该抗滑桩灌注。首桩的成功灌注为指导剩余抗滑桩的施工和降低施工风险起到了积极的作用。
遵义公司将加足马力完成剩余工程量的施工,全面有效消除本项目灾害隐患,保障人民群众出行安全,力争向社会交一份满意的答卷。
